Progress: schaffen wir es?
Diese Ansicht wird schrittweise freigeschaltet. Siehst du sie noch nicht, ist sie für deinen Workspace noch nicht aktiv.
Die erste Frage jedes Stakeholders lautet: Werden wir fertig, und wann? Die Ansicht Progress beantwortet sie auf einer Seite. Sie legt den Scope (alles, was gebaut werden soll) neben das, was bereits erledigt ist, und verlängert die Linie in die Zukunft. Du erreichst sie über die Phase Insights der schwebenden Navigation, Ansicht Fortschritt (Tastenkürzel 4 2, siehe Ansichten).

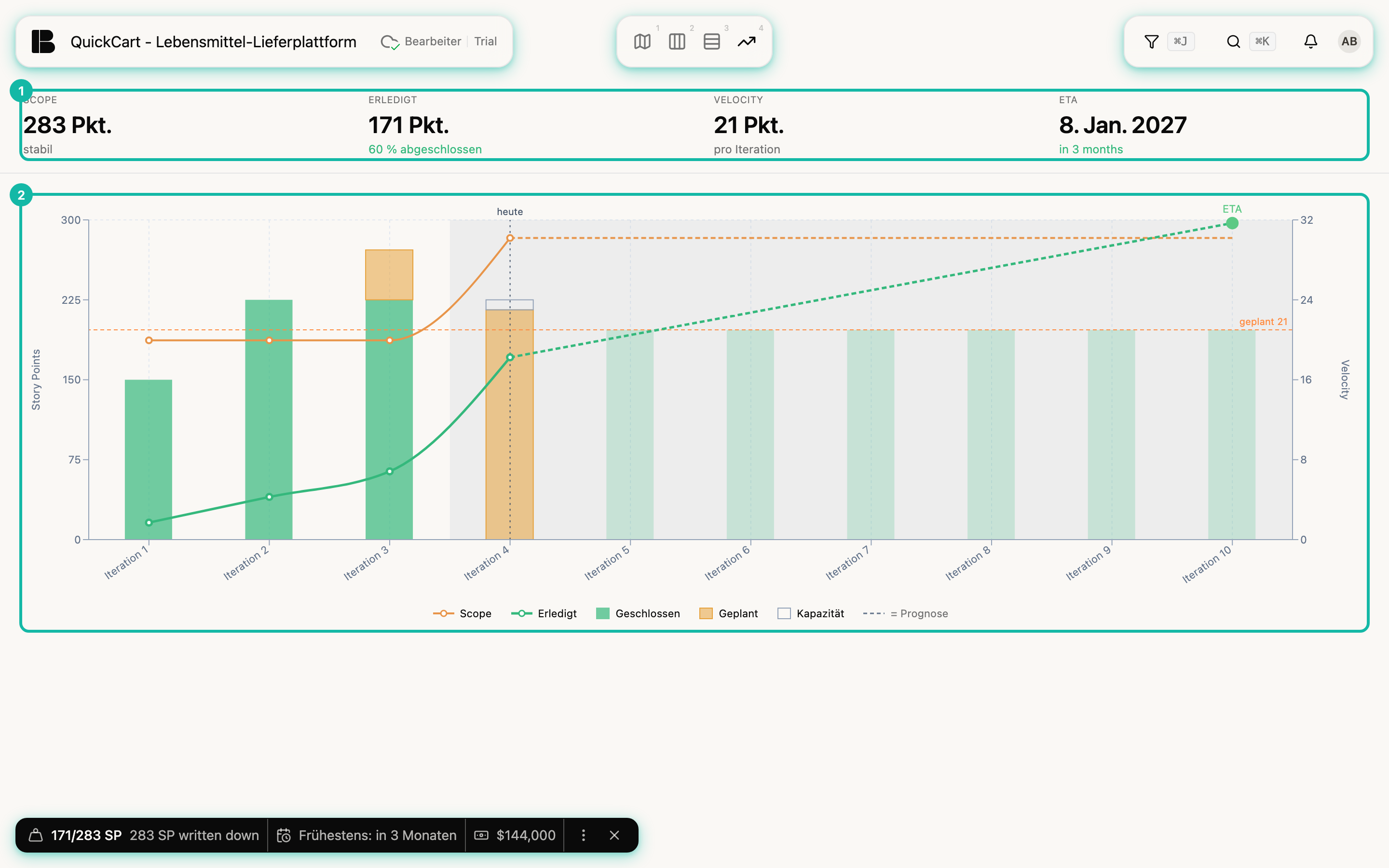

Die Kennzahlen
| Kennzahl | Bedeutung |
|---|---|
| Scope | Alle Story Points der User Stories im Projekt, erledigte und offene. Darunter steht stabil oder der durchschnittliche Zuwachs pro Iteration |
| Erledigt | Story Points der gelieferten Stories, dazu der Anteil am Scope in Prozent |
| Velocity | Die Velocity, mit der die Prognose rechnet (Durchschnitt der letzten drei abgeschlossenen Iterationen, siehe Schätzen). Weicht der beobachtete Wert ab, steht er darunter als beobachtet |
| ETA | Voraussichtliches Fertigstellungsdatum und, wie weit es entfernt ist |
Scope, Erledigt und Restpunkte sind dieselben Zahlen wie in der Leiste unten links, dem Estimation Widget. Hast du dort Rapid Estimation eingeschaltet, zeigt das Widget eine Hochrechnung, die Kennzahlen hier bleiben bei den tatsächlich geschriebenen Stories. Das Diagramm misst, was passiert ist, und rechnet nichts hoch.
Das Diagramm lesen
Die waagerechte Achse sind Iterationen. Links stehen die abgeschlossenen, die senkrechte Linie heute markiert die laufende, rechts folgen die Prognosepunkte, bis zu sechs Iterationen voraus.
- Scope (orange Linie) und Erledigt (grüne Linie) werden auf der linken Achse in Story Points gemessen. Der Abstand zwischen beiden ist die Arbeit, die noch vor dir liegt.
- Die Balken gehören zur rechten Achse Velocity: Geschlossen (grün) ist, was die Iteration geliefert hat. Geplant (orange) und Kapazität (graue Umrandung) zeigen, wie viel vorgesehen war.
- Gestrichelte Linien und blasse Balken, in der Legende = Prognose, sind keine gemessenen, sondern berechnete Werte.
- Der große Punkt am Ende der gestrichelten Linie trägt das Label ETA: der Zeitpunkt, an dem die Erledigt-Linie den Scope erreicht. Die waagerechte Linie geplant 21 ist die Velocity, mit der gerechnet wird.
Wie aus Velocity und Scope-Zuwachs ein Datum wird, erklärt Wie Betterplan prognostiziert.
Fährst du mit der Maus über einen Punkt, zeigt ein Hinweisfeld die Werte der Iteration, bei der Prognose mit dem Zusatz (Prognose), beim aktuellen Punkt mit (laufend).
Die Punkte der abgeschlossenen Iterationen kommen aus den Snapshots, die Betterplan beim Abschließen einer Iteration festhält. Sie ändern sich nie mehr, auch wenn du später Stories löschst oder neu schätzt. Der Punkt für „heute“ wird dagegen immer frisch aus den aktuellen Stories berechnet. Beide können deshalb auseinanderliegen. In QuickCart ist das deutlich zu sehen: Viele Stories waren schon erledigt, bevor die ersten Iterationen sauber abgeschlossen wurden, deshalb springt die grüne Linie am letzten Punkt nach oben. Das ist eine Eigenheit der Beispieldaten. Ist der heutige Wert niedriger als der letzte Verlaufspunkt, weist ein Hinweis oberhalb des Diagramms darauf hin und erklärt die Ursache.
Hinweise oberhalb des Diagramms
Betterplan sagt dir, wenn die Prognose mit Vorsicht zu lesen ist:
- Prognose basiert auf weniger als 3 Iterationen – die Verlässlichkeit ist gering. Die Velocity beruht dann auf wenigen Messwerten.
- Beim aktuellen Tempo wächst der Scope schneller, als geliefert wird. Dann zeichnet Betterplan keine Prognose, denn eine Linie, die nie ankommt, wäre kein Termin.
- Konfiguriere die Velocity in den Einstellungen, um eine Prognose zu sehen. Ohne Velocity gibt es nichts zu verlängern.
- Gefilterte Ansicht … erscheint, wenn ein Filter aktiv ist (siehe unten).
Mit Filter: wie weit ist Release X?
Filter machen Progress zur Auswertung für jeden Ausschnitt: ein Epic, ein Release, einen Tag. Weitere Ideen stehen unter Filter wirken überall.
Ist ein Filter aktiv, rechnet Progress Scope, Erledigt und Prognose nur für die sichtbaren Stories neu. So beantwortest du etwa, wie weit ein bestimmtes Release ist. Zwei Einschränkungen sind gewollt: Der Verlauf der abgeschlossenen Iterationen verschwindet, weil er sich nicht rückwirkend auf den Filter umrechnen lässt, und die Prognose nutzt weiterhin die Velocity des ganzen Projekts. Deshalb warnt der Hinweis, dass die Schätzung zu optimistisch sein kann.
Noch keine Iteration abgeschlossen?
Dann zeigt Progress statt des Diagramms Schließe deine erste Iteration ab, um den Fortschritt zu sehen. Ohne Snapshot gibt es noch keinen Verlauf.
Einstellungen wie Velocity, Iterationslänge, Budget und Kosten pro Iteration erreichst du über die Befehlspalette (Einstellungen öffnen) oder über den Link im Tooltip des Estimation Widgets, das auch hier unten links erscheint.
